「カレーは最短で何分で完成する?」――キャンプの段取りを題材にしたこの情報Ⅳは、前半の手計算が後半のアルゴリズムの穴埋めにそのままつながる、SFCらしい良問です。
全問解説記事では要点だけを紹介しましたが、この記事では空欄(63)〜(92)を一つずつ取り上げ、「なぜその答えになるのか」まで丁寧に解説します。手計算の考え方をアルゴリズムに書き直す流れがつかめれば、ほかの年度のアルゴリズム問題もずっと解きやすくなります。
まずは解答一覧で答え合わせをして、気になった空欄の解説から読んでみてください。
解答一覧
| 空欄 | 解答 |
|---|---|
| (63)(64)(65) | 0, 6, 6(=66分) |
| (66)(67) | (3) C、(5) E(順不同) |
| (68) | (1) A |
| (69)(70) | (28) すべての作業の集合 |
| (71)(72) | (27) 空集合 |
| (73)(74) | (14) P(x) |
| (75)(76) | (19) M(y) |
| (77)(78) | (16) M(x) |
| (79)(80) | (15) T(x) |
| (81)(82) | (11) x |
| (83)(84) | (22) M(z) |
| (85)(86) | (23) Tmin = Tdelay |
| (87)(88) | (29) 1増やす |
| (89)(90) | (29) 1増やす |
| (91)(92) | (13) D |
この問題のテーマ
この問題は、工事や製造の現場で使われている「クリティカルパス法」というスケジュール管理の考え方を、キャンプのカレー作りにあてはめたものです。
設定をおさえておきましょう。
- 人数は十分に多いので、いくつかの作業を同時に進められる
- ただし作業には「先行作業」があり、先行作業がすべて終わるまではその作業を始められない
作業の一覧は次のとおりです。
| 作業 | 所要時間(分) | 先行作業 |
|---|---|---|
| A 火をおこす | 15 | なし |
| B 米を研ぐ | 30 | なし |
| C 肉・野菜を切る | 20 | なし |
| D 米を炊く | 30 | A, B |
| E カレーを煮る | 35 | A, C |
| F 火の後始末 | 3 | D, E |
| G 盛り付ける | 6 | D, E |
| H 完成 | 0 | F, G |
「H 完成」は所要時間0分の作業です。実際の作業ではなく、「FとGが両方終わった瞬間が完成」という目印として置かれています。

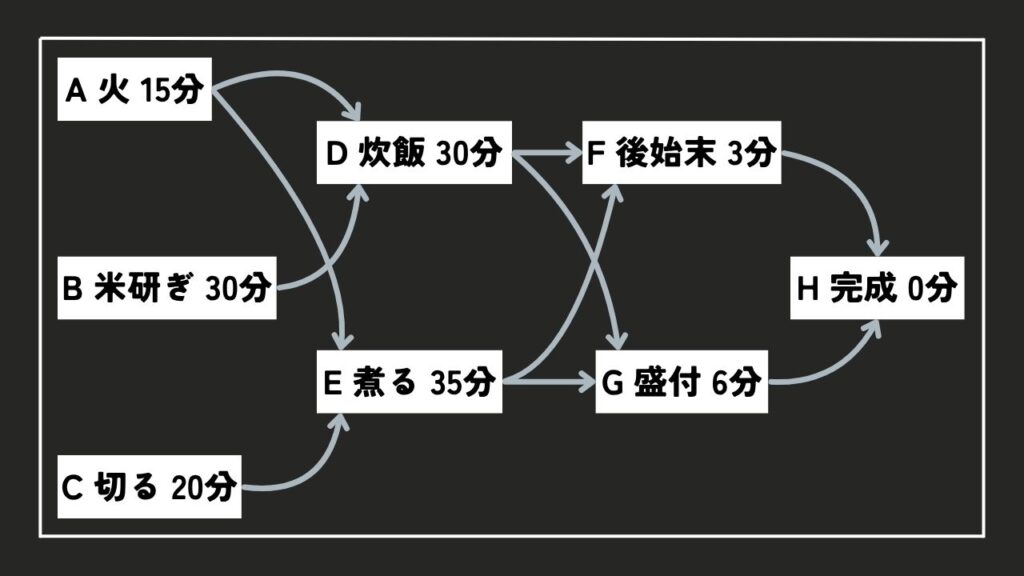

作業のつながりを図にすると、次のようになります(矢印は「この作業が終わったら、次の作業に進める」という意味です)。

(ア) 最短時間と「遅れてもよい時間」
(63)(64)(65) 完成までの最短時間 Tmin
各作業について「最も早くて何分後に終わるか」を順番に計算します。ルールは一つだけです。
ある作業が終わる最短時刻 = (先行作業が終わる最短時刻のうち、いちばん遅いもの)+(自分の所要時間)
「いちばん遅いもの」をとるのは、先行作業が全部終わるまで始められないからです。たとえばDは、Aが15分後に終わっていても、Bが終わる30分後までは始められません。
先行作業がないものから順に計算します。
| 作業 | 始められる時刻 | 終わる最短時刻 |
|---|---|---|
| A | 0 | 0+15 = 15 |
| B | 0 | 0+30 = 30 |
| C | 0 | 0+20 = 20 |
| D | max(Aの15, Bの30) = 30 | 30+30 = 60 |
| E | max(Aの15, Cの20) = 20 | 20+35 = 55 |
| F | max(Dの60, Eの55) = 60 | 60+3 = 63 |
| G | max(Dの60, Eの55) = 60 | 60+6 = 66 |
| H | max(Fの63, Gの66) = 66 | 66+0 = 66 |
解答: Tmin = 66分 → (63)(64)(65) は 0, 6, 6
3桁でマークする欄なので、「066」とマークする点に注意しましょう。
(66)(67)(68) 何分まで遅れてよいか(余裕時間)
次は「その作業の所要時間が延びたとき、全体の完成(66分)も遅れるかどうか」を考えます。ここでカギになるのが余裕時間です。
余裕時間は、完成の側から逆向きに計算するとわかります。
ある作業が遅くとも終わっていなければならない時刻 = (その作業を先行作業にしている作業の「遅くとも始めなければならない時刻」のうち、いちばん早いもの)
完成Hを66分に保つには、Hの直前の作業から順にさかのぼって考えます。
| 作業 | 遅くとも終わるべき時刻 | 遅くとも始めるべき時刻 | 余裕時間(遅くとも終わる − 最短で終わる) |
|---|---|---|---|
| H | 66 | 66 | 66 − 66 = 0 |
| G | 66(Hが始まるまで) | 66 − 6 = 60 | 66 − 66 = 0 |
| F | 66(Hが始まるまで) | 66 − 3 = 63 | 66 − 63 = 3 |
| D | min(Gの60, Fの63) = 60 | 60 − 30 = 30 | 60 − 60 = 0 |
| E | min(Gの60, Fの63) = 60 | 60 − 35 = 25 | 60 − 55 = 5 |
| A | min(Dの30, Eの25) = 25 | 25 − 15 = 10 | 25 − 15 = 10 |
| B | Dの30 | 30 − 30 = 0 | 30 − 30 = 0 |
| C | Eの25 | 25 − 20 = 5 | 25 − 20 = 5 |
Aは、DにもEにも間に合わせなければならないので、2つのうち厳しいほう(早いほう)の25分が締め切りになります。ここが間違えやすいところです。
余裕時間の意味は「この分数までなら、所要時間が延びても完成は66分のまま」ということです。余裕を1分でも超えると、完成時刻が延びてしまいます。
設問の条件をこれにあてはめます。
- 「5分延びても変わらないが、10分延びると長くなる」→ 余裕時間が 5分以上9分以下の作業 → 余裕5分の C と E
- 「10分延びても変わらないが、15分延びると長くなる」→ 余裕時間が 10分以上14分以下の作業 → 余裕10分の A
Fは余裕が3分しかないので、5分延びると完成が延びてしまい、条件に合いません。
解答: (66)(67) は (3) C と (5) E(順不同)、(68) は (1) A
【確認】たとえばCが5分延びて25分になると、Eは25分に始まって60分に終わります。Dも60分に終わるので、GとFはこれまでどおり60分に始められ、完成は66分のままです。Cが10分延びて30分になると、Eは65分に終わり、Gは65分に始まって71分に終わるので、完成が5分延びます。
おまけ: クリティカルパス
余裕時間が0の作業 B → D → G → H をつなげた道筋をクリティカルパスと呼びます。所要時間を足すと 30+30+6+0 = 66分 となり、最短時間と一致します。この道筋の作業は1分でも遅れると完成が遅れるので、現場ではここを重点的に管理します。
(イ) 手順を一般的なアルゴリズムとして書く
(ア)で手計算した内容を、どんな作業表にも使える手順として書く問題です。問題文の方針は次の2段階でした。
- まず、遅れがない場合の最短時間を計算する(処理A)
- 次に、作業 w の所要時間を1分ずつ増やしながら、最短時間が延びるかどうかを調べる(処理B、その中で最短時間を計算し直すのが処理C)
記号の意味を整理しておきます。
| 記号 | 意味 | カレーの例 |
|---|---|---|
| T(x) | 作業 x の所要時間 | T(D) = 30 |
| P(x) | 作業 x の先行作業の集合 | P(D) = {A, B}、P(A) = { }(空集合) |
| M(x) | 始めてから x が終わるまでの最短時間 | M(D) = 60 |
| z | 全体の完成を表す作業 | H |
| U | まだ M の値を計算していない作業の集合 |
処理A: 最短時間の計算(空欄 (69)〜(84))
問題文の手順に答えを入れると、次のようになります。
すべての作業 x について、M(x) を決まっていない状態にする
集合 U を「すべての作業の集合」とする … (69)(70)
集合 U が「空集合」でない間、処理Aを繰り返す … (71)(72)
処理Aの始め
x∈U かつ「すべての y∈P(x) について M(y) が … (73)(74)、(75)(76)
すでに決まっている」という条件を満たす x を1つ選ぶ
M(x) の値を、「すべての y∈P(x) に対する M(y) … (77)(78)
の中の最大値」に T(x) を加えたものと決める … (79)(80)
集合 U から x を取り除く … (81)(82)
処理Aの終わり
変数 Tmin の値を M(z) にする … (83)(84)
1つずつ理由を見ていきましょう。
(69)(70) (28) すべての作業の集合 U は「まだ計算が終わっていない作業」を入れておく箱です。最初はどの作業の M も決まっていないので、全部の作業を入れておきます。
(71)(72) (27) 空集合 計算が終わった作業は U から取り除いていきます。U が空っぽ(空集合)になれば、全作業の計算が終わったということです。「空集合でない間」繰り返せば、ちょうど全部を計算し終えたところで止まります。
(73)(74) (14) P(x)、(75)(76) (19) M(y) x の最短終了時刻を計算するには、x の先行作業すべての終了時刻がわかっている必要があります。先行作業の集合は P(x) なので、「すべての y∈P(x) について M(y) が決まっている」という条件になります。
ここで y と x の役割を取り違えないようにしましょう。y は「x の先行作業の1つ」を表す変数です。P(y) や M(x) を入れると意味が通りません。
カッコ書きの「P(x) が空集合の場合も含む」は、A・B・Cのように先行作業がない作業のことです。調べる相手がいないので条件は自動的に満たされ、真っ先に計算できます。
(77)(78) (16) M(x)、(79)(80) (15) T(x) (ア)で使ったルールそのものです。
M(x) = max{ M(y) | y∈P(x) } + T(x)
先行作業がない場合は最大値を0とするので、M(A) = 0 + 15 = 15 のように計算されます。
(81)(82) (11) x M(x) が決まったので、x を「未計算の箱」U から取り除きます。これを忘れると、同じ作業を何度も選んでしまい、U がいつまでも空にならず、処理が終わりません。
(83)(84) (22) M(z) 全体の完成を表す作業 z(カレーの例ではH)が終わる最短時刻こそが、完成までの最短時間です。カレーの例では M(H) = 66 です。
【処理Aの動きを追ってみる】 選び方の一例を示します(条件を満たす x が複数あるときは、どれを選んでも結果は同じです)。
| 回 | 選べる候補 | 選んだ x | M(x) | 処理後の U |
|---|---|---|---|---|
| 1 | A, B, C | A | 0+15 = 15 | {B,C,D,E,F,G,H} |
| 2 | B, C | B | 0+30 = 30 | {C,D,E,F,G,H} |
| 3 | C, D | C | 0+20 = 20 | {D,E,F,G,H} |
| 4 | D, E | D | max(15,30)+30 = 60 | {E,F,G,H} |
| 5 | E | E | max(15,20)+35 = 55 | {F,G,H} |
| 6 | F, G | F | max(60,55)+3 = 63 | {G,H} |
| 7 | G | G | max(60,55)+6 = 66 | {H} |
| 8 | H | H | max(63,66)+0 = 66 | 空集合 → 終了 |
最後に Tmin = M(H) = 66 となり、(ア)の答えと一致します。
処理B: 遅れを1分ずつ増やす(空欄 (85)〜(92))
変数 D の値を 0 にする
変数 Tdelay の値を Tmin にする
条件「Tmin = Tdelay」が成り立つ間、処理Bを繰り返す … (85)(86)
処理Bの始め
変数 D の値を「1増やす」 … (87)(88)
変数 T(w) の値を「1増やす」 … (89)(90)
(処理Aと同じ手順=処理Cで最短時間を計算し直す)
変数 Tdelay の値を M(z) にする … (83)(84)
処理Bの終わり
結果として変数 D の値を出力する … (91)(92)
変数の役割は次のとおりです。
- D: 作業 w を何分遅らせたか(遅れの分数)
- Tdelay: w を D 分遅らせたときの、完成までの最短時間
- Tmin: 遅れがないときの最短時間(66分のまま変わらない)
(85)(86) (23) Tmin = Tdelay 「遅らせても完成時刻が変わらない」間は、もっと遅らせて様子を見ます。完成時刻が延びた(Tdelay が Tmin より大きくなった)瞬間に繰り返しをやめます。最初は Tdelay = Tmin にしてあるので、少なくとも1回は処理Bに入ります。
選択肢の (24) D = 0 や (25) D > 0 は、遅れの分数だけを見ていて、完成時刻が延びたかどうかを判断していないので不適です。
(87)(88) (29) 1増やす、(89)(90) (29) 1増やす 遅れを1分増やす(Dを1増やす)ことと、作業 w の所要時間を実際に1分延ばす(T(w)を1増やす)ことを、セットで行います。こうすると、常に「T(w) = もとの所要時間 + D」の関係が保たれます。
処理Cの中身は処理Aとまったく同じで、延ばした T(w) を使って最短時間を計算し直しているだけです。そのため、空欄も (69)〜(82) と同じ番号が使われています。なお、問題冊子の処理Cの最初の行は、処理Aと同じく「x∈U」と読みます。
(91)(92) (13) D 繰り返しが止まったときの D は、「初めて完成時刻が延びた遅れの分数」です。これが問題の求める「作業 w が何分遅れると、完成までの時間に影響するか」の答えです。
【処理Bの動きを追ってみる(w = A の場合)】
| D | T(A) | Tdelay | Tmin = Tdelay? |
|---|---|---|---|
| 0(開始時) | 15 | 66 | 成り立つ → 処理Bへ |
| 1 | 16 | 66 | 成り立つ → 続ける |
| … | … | 66 | 成り立つ → 続ける |
| 10 | 25 | 66 | 成り立つ → 続ける |
| 11 | 26 | 67 | 成り立たない → 終了 |
出力は D = 11 です。「11分遅れると完成に影響する」という意味で、(ア)で求めた余裕時間10分より1大きい値になっています。つまり、このアルゴリズムの出力は常に「余裕時間 + 1」です。
念のため、すべての作業について出力をプログラムで確かめると、次のようになりました。
| w | A | B | C | D | E | F | G | H |
|---|---|---|---|---|---|---|---|---|
| 余裕時間 | 10 | 0 | 5 | 0 | 5 | 3 | 0 | 0 |
| 出力 D | 11 | 1 | 6 | 1 | 6 | 4 | 1 | 1 |
クリティカルパス上の作業(B・D・G・H)は、1分遅れただけで完成が延びるので、出力は1になります。
この問題から学べること
- 「先行作業がすべて終わってから始められる」という条件は、max(最大値)で表せる
- 締め切りを逆向きにさかのぼるときは、min(最小値)で表せる
- 「計算が終わったものを集合から取り除き、空になったら終了」は、アルゴリズムでよく使う型
- 「条件が変わるまで1ずつ増やして試す」という素朴な方法でも、正しい答えが得られる(ただし計算回数は多くなる)
後半の穴埋めは、前半で手計算した手順を言葉に置き換えただけです。(イ)で迷ったら、(ア)で自分が何をしたかを思い出し、それに合う記号を選ぶと解きやすくなります。
過去問演習には赤本を
慶應SFCの「情報」は、今回のようなアルゴリズムの穴埋めや、手を動かして答えを出す問題が毎年出題されます。本番で時間内に解き切るには、実際の問題を時間を計って解く練習が欠かせません。
最新年度の赤本には、直近の過去問と解答・解説がまとめて収録されています。この記事で考え方をつかんだら、次は赤本で最新の問題にも挑戦してみてください。
